4.1.- Obras de tierra.

Caso práctico

Imagen de Inés explicando las obras.
Wavebreakmedia_micro en Freepik (CC BY-SA)

Inés se ha vuelto a reunir con el promotor de las obras y con la Dirección Facultativa. Esta vez muestra un gran plano de la primera fase de la obra para la Eco Ciudad. Tiene entre sus manos un plano con especificaciones técnicas de las Obras de Tierra a realizar, y está informando a la Dirección Facultativa de las Obras por dónde pretenden comenzar.

Primeramente realizarán un desbroce general a toda la zona.
Continuarán con un desmonte en el sector A.
Utilizarán el material removido para la explanación en el sector B.

Según como vayan los trabajos no descarta la necesidad de hacer un terraplen entre ambos sectores. Este es un tema delicado pues de ser necesario estaríamos ante un modificado del proyecto.

DESMONTES, TERRAPLENADOS, EXPLANACIONES Y EXCAVACIONES.

Denominamos Obras de Tierra al conjunto de actuaciones a realizar en un terreno, en la mayoría de los casos como trabajo previo, para la ejecución de una obra; ya se realicen estas de manera manual o mecánica. Dentro de esta denominación, principalmente, entran actuaciones como:

  • Desmonte.- Es la excavación en un terreno para salvar una pendiente.
  • Terraplenado.- Es el relleno de terreno para salvar una pendiente.
  • Explanación.- Es el relleno y alisado para dotar a un terreno de mayor horizontalidad.
  • Vaciado.- Es la excavación para reducir la cota del terreno.

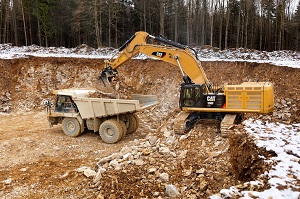

Imagen de una excavación en vaciado.
Ricobino en Pixabay. (CC BY-SA)

Aunque también se enmarcan como obras de tierra otras como:

  • Desbroce.- Cuando se retira la capa vegetal del terreno, correspondiente a los 5 - 10 primeros centímetros.
  • Despeje.- Cuando se retira de la zona de actuación todo elemento que no sea de la obra y lo moleste, pequeñas construcciones, vegetación,...

En todas las actuaciones mencionadas se deberá proceder a una carga, un transporte y una deposición del material removido.

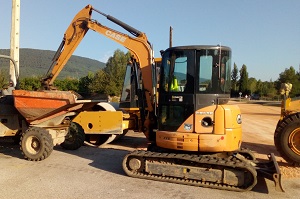

Imagen de una mini-retroexcavadora.
Rodrigo Asensio Pérez (elaboración propia). (CC BY-SA)

PROCEDIMIENTOS CONSTRUCTIVOS.

Para la realización de explanaciones, excavaciones en desmonte y en vaciado, ya sea generalizado, en zanjas o en pozos se procederá de la siguiente manera:

  1. Tareas previas.-
    • Despeje y desbroce.
    • Identificación de servicios afectados por la obra y su desvío, si procede.
    • Control de elementos pertenecientes a otras edificaciones.
    • Ejecución de accesos.
    • Marcar la zonas de acopio.
    • Marcar las zonas de vertido.
    • Canalizar las aguas superficiales alejándolas de las excavaciones.
    • Realizar un drenaje efectivo que evite los encharcamientos.
  2. Replanteo.-
    • Marcar con estacas la zona afectada.
    • Disposición de las estaciones de los ejes del proyecto cada 20 m con estacas indicando en cada una la estación y la cota defintiva.
    • Disposición de estacas cada 20 m con los arranques de talud, indicando en cada una la estación y la inclinación del talud.
  3. Ejecución.-
    • La maquinaria de movimiento de tierras deberá ubicarse en un plano superior al de los caminoes, entre los 2 y los 3 metros.
    • La remoción y el cargado se realizará en una misma maniobra con un giro menor de 90 grados siempre que sea posible.
    • Estas tierras se acopiarán siempre que sea posible para su utilización en la formación de rellenos y terraplenes.
    • La tierra vegetal no extraída en el desbroce se acopiará separada del resto de productos excavados para su reutilización final.
    • Realziar la excavación en uno o varios bancos de 2 metros de profundidad dependiendo de la superficie, altura y estabilidad de los bancos.
    • No llegar con la excavación hasta la cota definitiva, dejando los últimos centímetros para reperfilarlos con motiniveladora.
    • Controlar la estabilidad de taludes y la aparición de grietas.
    • Si el terreno es poco coherente (arenas, limos) y se realizan excavaciones en zanja se estudiará la necesidad de la realización de entibaciones.

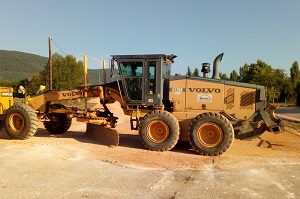

Imagen de una moto-niveladora.
Rodrigo Asensio Pérez (elaboración propia). (CC BY-SA)

Para la realización de terraplenes se procederá de la siguiente manera:

  1. Tareas previas.-
    • Despeje y desbroce de la zona de asiento.
    • Se escarifica y compacta el terreno.
    • Ejecución de accesos.
    • Canalizar las aguas o achicarlas en caso necesario.
  2. Replanteo.-
    • Se realiza el replanteo con estacas a los pies del terraplén con estaca a pie y otra más desplazada por seguridad
    • Se realizan replanteos a medida que sube el terrplén.
  3. Ejecución.-
    • Se comienza el terraplén por la cota más baja.
    • Realizar el vertido del material en montones calculando la distancia para que no se mezclen, todo ésto para que el extendido tenga el espesor de tongada necesario. Se va extendiendo en tongadas cuidando que el espesor se mantenga para darle la compactación en toda la profundidad.
    • Proporcionar a la cara superior de cada tongada una inclinación del 4% para la evacuación del agua sin que se erosione.
    • Humedecer o desecar la tongada hasta alcanzar al humedad deseada antes de la compactación,
    • Compactar mediante rodillo hasta conseguir la compactación deseada.
    • Se terminará con el perfilado de la superficie y de los taludes.

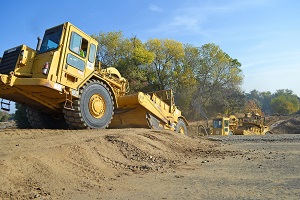

Imagen de moto-traila en labores de terraplenado
Skeeze en Pixabay (CC BY-SA)

OCUPACIONES Y ESPECIALIDADES.

Las ocupaciones específicas para estos procedimientos constructivos serían principalmente las de operadores de movimiento de tierras y equipos similares como:

CÓDIGO CNO

DENOMINACIÓN PRINCIPAL DE LA OCUPACIÓN

83311022

Conductores - operadores de bulldozer

83311033

Conductores - operadores de camión volquete

83311044

Conductores - operadores de excavadora

83311077

Conductores - operadores de máquina hincadora de pilotes

83311088

Conductores - operadores de maquinaria de compactación, en general

83311099

Conductores - operadores de maquinaria de dragados

83311103

Conductores - operadores de maquinaria de explanación

83311112

Conductores - operadores de maquinaria de transporte de tierras, en general

83311141

Conductores - operadores de martillo neumático

83311152

Conductores - operadores de motoniveladora

83311163

Conductores - operadores de pala cargadora

83311174

Conductores - operadores de retroexcavadora

83311185

Jefes de equipo de operadores de máquinaria de movimiento de tierras y de materiales

Imagen de maquinaria.
Macrovector en Freepik (CC BY-SA)

También sería necesaria la concurrencia del encargado y de peones.

Para saber más

Para saber más sobre Obras de Tierra se recomienda acceder al siguiente video de la Universidad Politécnica de Valencia en el que de manera general se hace mención al Movimiento de Tierras entrando al detalle de explanaciones, desmontes y rellenos, como veremos en epígrafes siguientes, pero además trata un tema importante como es la gestión del agua mientras se ejecutan estas técnicas.

Universidad Politécnica de Valencia. (Licencia estándar Youtube)

En este video se analizan las generalidades relacionadas con el movimiento de tierra como son las explanaciones, los desmontes, los rellenso y la gestión del agua; así como una bibliografía final.
